[EPM] กระบวนการอื่น ๆ ตาม To-Be Process ที่เกี่ยวข้องกับผู้ดูแลระบบ ระบบแผนงาน

[EPM] กระบวนการอื่น ๆ ตาม To-Be Process ที่เกี่ยวข้องกับผู้ดูแลระบบ ระบบแผนงาน

กระบวนการอื่น ๆ ตาม
To-Be Process ที่เกี่ยวข้องกับผู้ดูแลระบบ

ขั้นตอน

คำอธิบาย

1

PLN.P1.04 อัปโหลดวัตถุประสงค์เชิงกลยุทธ์ ประเด็นยุทธศาสตร์ และเสาหลัก

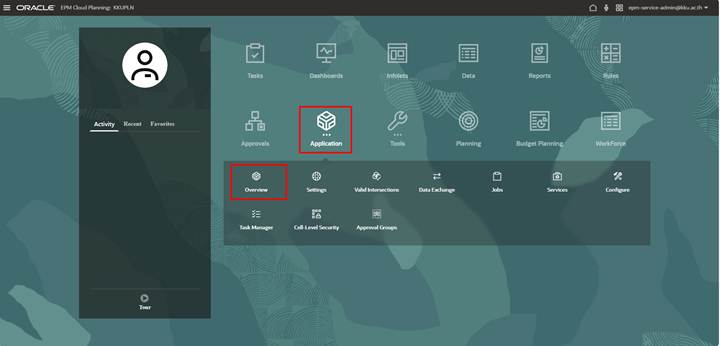

ไปที่: Application > Overview

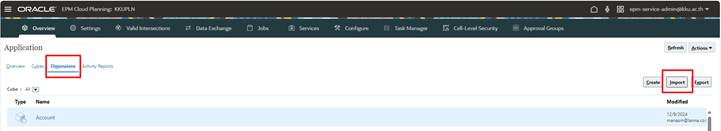

จากนั้นเลือก Dimension > Import



A screenshot of a computer

AI-generated content may be incorrect.



A screenshot of a computer

AI-generated content may be incorrect.

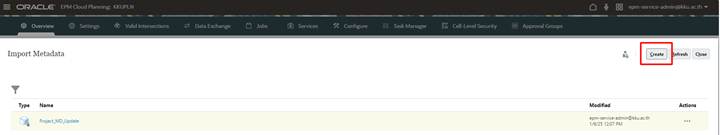

กด Create

เลือกไฟล์ที่เตรียมไว้

จากนั้นกด Import > Refresh Database



A screenshot of a computer

AI-generated content may be incorrect.



A screenshot of a computer

AI-generated content may be incorrect.





หมายเหตุ สามารถ  Export ข้อมูลการตั้งค่าในปัจจุบันมาใช้เพื่อเป็นตัวอย่างในการเตรียมไฟล์ได้โดย

ไปที่ Application > Overview > Dimension > Export > Create

จากนั้นเลือกข้อมูลที่ต้องการ Export และกด Export







2

PLN.P1.10/ PLN.P2.08/ PLN.P4.09/ PLN.P5.05 เชื่อมต่อไปยังระบบแผนงบประมาณ



ผู้ดูแลระบบไม่จำเป็นต้องทำการเชื่อมต่อข้อมูลไปยังระบบแผนงบประมาณ เนื่องจากผู้ใช้งานสามารถนำเข้าข้อมูลงบประมาณด้วยตนเองได้ที่แบบรายงานผลการดำเนินงานโครงการและเรียกดูรายงานการใช้จ่ายงบประมาณตามแผนงานได้ที่การ์ด Report



ทั้งนี้ หากพบปัญหาที่เกี่ยวข้องกับแบบรายงานผลหรือการเรียกดูรายงานดังกล่าว ให้ผู้แลระบบติดต่อผู้พัฒนาระบบเพื่อทำการแก้ไขปัญหาต่อไป





    • Related Articles

    • [EPM] กระบวนการอื่น ๆ ตาม To-Be Process ที่เกี่ยวข้องกับผู้ดูแลระบบ ระบบอัตรากำลัง

      กระบวนการอื่น ๆ ตาม To-Be Process ที่เกี่ยวข้องกับผู้ดูแลระบบ ขั้นตอน คำอธิบาย 1 SWP1.P1.02/ SWP1.P2.02/ SWP2.P1.02 / SWP2.P2.03 ดึงข้อมูลบุคลากรปัจจุบัน ปัจจุบันมีการเชื่อมต่อข้อมูลอัตรากำลังปัจจุบันจากระบบ HCM มายังระบบ EPM Workforce ทุกวันที่ 1 ...
    • [EPM] การตั้งค่าเริ่มต้นตาม To-Be Process ระบบแผนงาน

      1.1. การตั้งค่าเริ่มต้นตาม To-Be Process ตารางอธิบายขั้นตอนการทำงาน ขั้นตอน คำอธิบาย 1 การตั้งค่าข้อมูล ดำเนินการผ่าน “Tools” 2 เลือกปีงบประมาณ ไปที่: Tools > Variables > Substitution Variables > PlanYr ระบุค่า (Value): ปีงบประมาณที่ต้องการ ...
    • [EPM] บทบาทความปลอดภัยมาตรฐานที่ใช้ ระบบแผนงาน

      บทบาทความปลอดภัยมาตรฐานที่ใช้ การกำหนดสิทธิ์และบทบาทการเข้าถึงข้อมูลเพื่อความปลอดภัย Security Role มาตรฐานต่อไปนี้เพื่อมอบหมายให้กับผู้ใช้: Security Role คำอธิบาย ผู้จัดทำแผน (Creator) นำเข้าแผนยุทธศาสตร์และแผนปฏิบัติการที่ผ่านการอนุมัติ ...
    • [EPM] การตั้งค่าเริ่มต้นตาม To-Be Process ระบบงบประมาณ

      การตั้งค่าเริ่มต้นตาม To-Be Process ในการเริ่มต้นปีงบประมาณใหม่ของแต่ละปี ผู้ดูแลระบบ EPM จำเป็นต้องดำเนินการตั้งค่าพื้นฐานต่าง ๆ ให้พร้อมใช้งานตามกระบวนการที่กำหนดไว้ใน To Be Process – FINS.1 ตั้งค่าเริ่มต้นระบบแผนงบประมาณ ...
    • [EPM] การตั้งค่า User Preferences ระบบแผนงาน

      การตั้งค่าUser Preferences 1) User Preferences คืออะไร? ทำไมต้องตั้งค่าด้วยตนเอง? ผู้ดูแลระบบ (Admin) สามารถตั้งให้แทนได้หรือไม่? User Preferences คือการตั้งค่าที่ผู้ใช้สามารถปรับแต่งได้ด้วยตนเอง ...
